挑戰自我 精細管理 打造品牌 公司首個市政總承包項目建成投運

       2019年6月30日,由山東省冶金設計院股份有限公司(簡稱山冶設計)總包的山東旺旺食品有限公司新建銷售倉庫項目建成投運。此項目從2019年1月16日開工,計劃工期165天,實際施工時間僅有120天。又快又好又安全的工程建設獲得了濟北開發區管委會領導和山東旺旺食品有限公司各級管理人員的一致認可和高度贊揚。

項目效果圖

       高標準定位:旺旺倉庫項目位于濟南市濟陽區,是濟陽區市政項目里的重點項目之一也是濟陽區招商引資的重要工程。是我公司進入濟南“推進新舊動能轉換,迎接跨河時代”濟陽開發區域的重點項目,也是推進市政項目快速發展的標志性項目。項目部致力在保質保量按期完成工期的前提下,制定了打造SDM第一個安全文明施工標準化工地的目標,為公司在市政板塊及濟陽市場起步發展邁好第一步打下了堅實基礎!

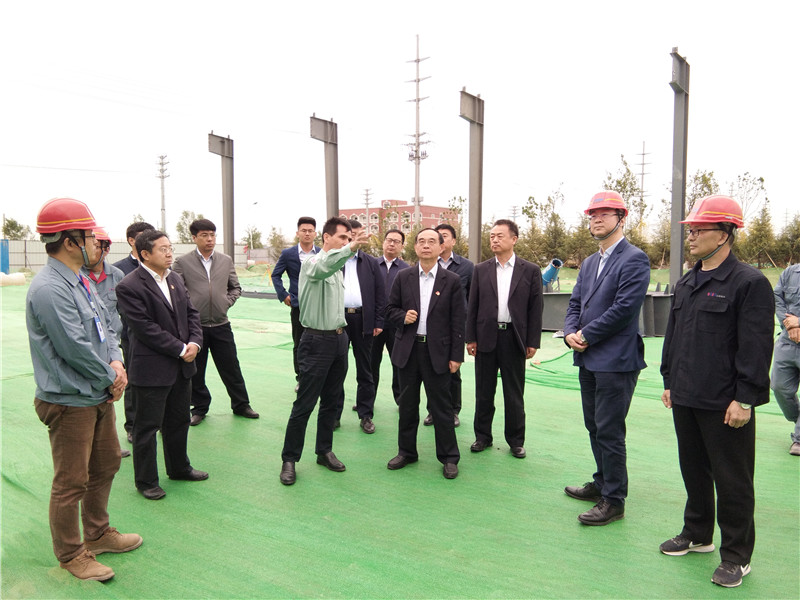

濟陽區委書記呂燦華同志到現場視察

管委主任到現場視察

魏新民董事長到現場視察

       克服重重困難:該工程地質條件差,施工難度大,整個施工區域超過30000㎡密布蘆葦水塘,施工區域地下水水位高,場地含水量高,淤泥含量大。項目部剛?cè)腭v工地的時候,現場還是一片水塘和蘆葦叢,淤泥厚、蘆葦根莖密集,施工初期將整個場地清除淤泥并換填,換填量達80000m3。換填后整個區域開始施工柱錘沖擊樁共計13877余顆,全力以赴保證了地基質量,在后續的地基承載力檢測中沒有發現任何治理問題。

       本項目工期緊迫,項目工期總共只有165天的時間,施工期間正好遇到冬春季霧霾嚴重,政府性停工頻繁,并且工期跨越春節。項目累計停工達到了45天,這就使得本來就緊迫的工期更加短暫。面對這樣的情況下,項目部從進場第一天開始就一直保持24小時施工,白天工作,晚上加班,連軸工作,全體員工披星戴月,櫛風沐雨。

       質量精益求精:項目一直秉承質量第一的原則,在工期要求緊、工程量較多、平行施工時間較長、各專業交叉作業復雜、管技人員較少的情況之下,項目部以質量經理為主,全員參與、協同作戰,嚴把質量關。定期組織對工程質量、工作規范開展專項檢查,對發現的問題在每天的工地例會上講評通報。每天深入現場把關,隨時隨地檢查施工質量和現場安全,施工過程中從施工工序細節入手,加強對關鍵工序和重要部位的檢查監督,精益求精,嚴把施工質量關。
       嚴抓安全管理:項目部強抓安全,項目主體結構是門式鋼架結構,各專業交叉復雜,高空作業和其他作業共同施工,安全問題格外重要。在安全責任落實上加強了領導,與各勞務隊伍負責人簽訂了《安全生產協議》,把安全目標進行細化、量化,落實到個人。
       高施工文明度:面對當前城市施工項目揚塵治理的空前壓力,項目部全面掌握當?shù)刂鞴懿块T在文明施工方面的具體要求,制定了標準化工地的一整套實施方案。項目現場設置了完整的臨時大門、“六牌一圖”、正式圍擋以及各種宣傳標語等,同時積極響應政府號召,做到了“六個百分百”,得到了政府主管部門的一致好評。為塑造公司品牌和形象,為贏得公司信譽和效益,在濟陽豎起一項市政品牌工程。
